基本介绍
- 中文名:韩江东山水利枢纽工程
- 地点:广东省
- 装机容量:50MW
- 总投资:9.8亿元人民币
韩江东山水利枢纽工程简介
该工程以广东省水利厅粤水规 [2005] 38号档案通过可行性研究报告和评审,并经广东省发展和改革委员会;粤发改能 [2005] 395号档案核准立项建设。丰顺韩江东山水利枢纽工程项目总投资9.8亿元人民币,总装机容量75MW。与此同时,丰顺县韩江水电有限公司还在筹备建设丰顺韩江葛布水利枢纽工程项目“韩江干流三级水电站”。总装机容量50MW。
动工时间
梅州市丰顺县重点工程项目丰顺县韩江东山水利枢纽工程于2006年9月1日正式动工兴建,一期围堰正式实施。
一期围堰合拢时间
经过工程建设者们一个月时间的共同努力,一期围堰于2006年10月1日成功合拢。
一期工程通过阶段验收时间
2007年5月10日一期工程阶段验收工作会议在千江集团会议室召开,参加单位有梅州市发展和改革局.梅州市水利局等.会议一致通过韩江东山水利枢纽工程一期阶段验收。
韩江东山水利枢纽竣工时间
2010年12月,经过4年多的施工,丰顺县历史上最大的招商引资项目、集改善韩江上游通航发电于一体、投资9.8亿元的韩江东山水利枢纽工程于昨日竣工正式投产。

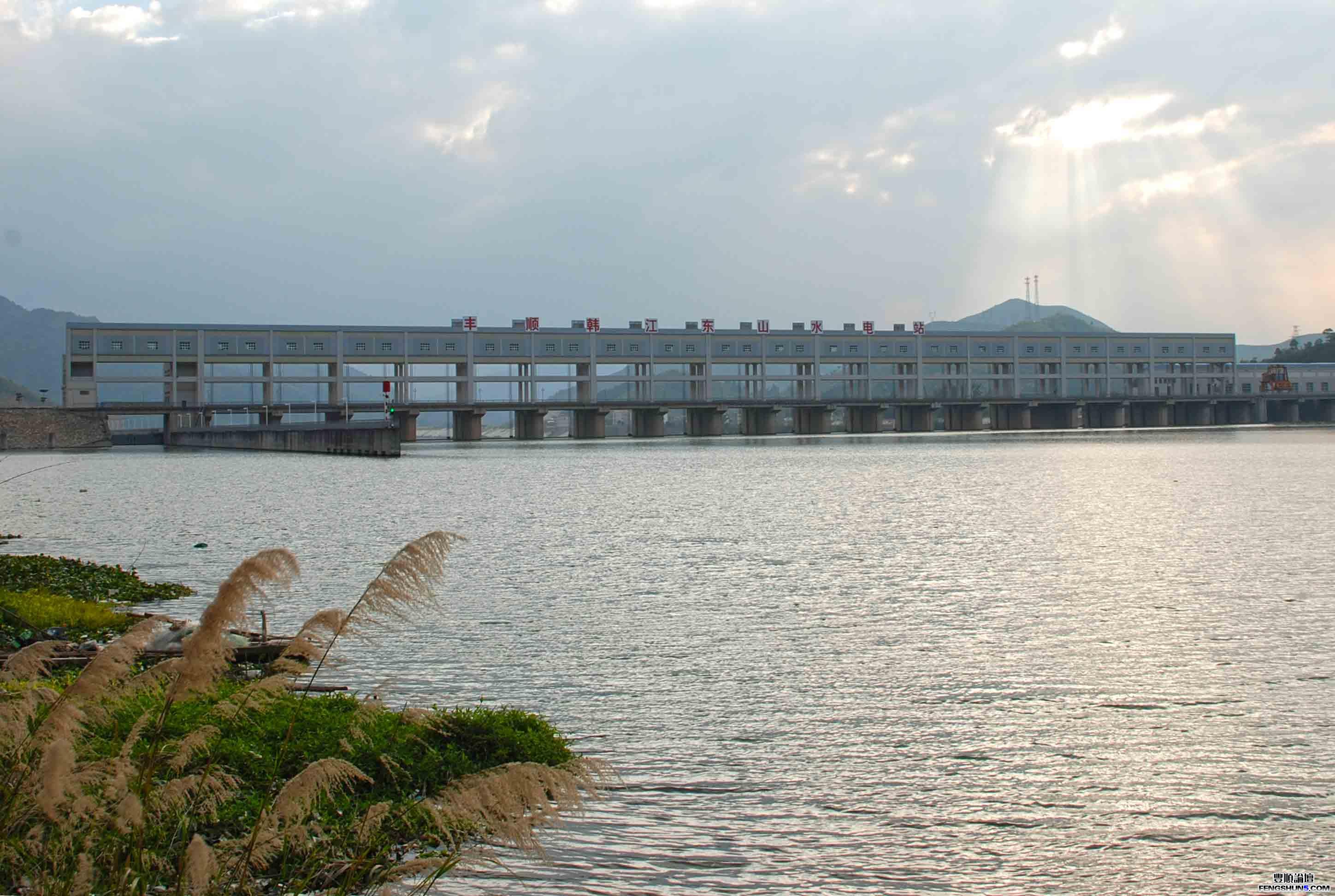

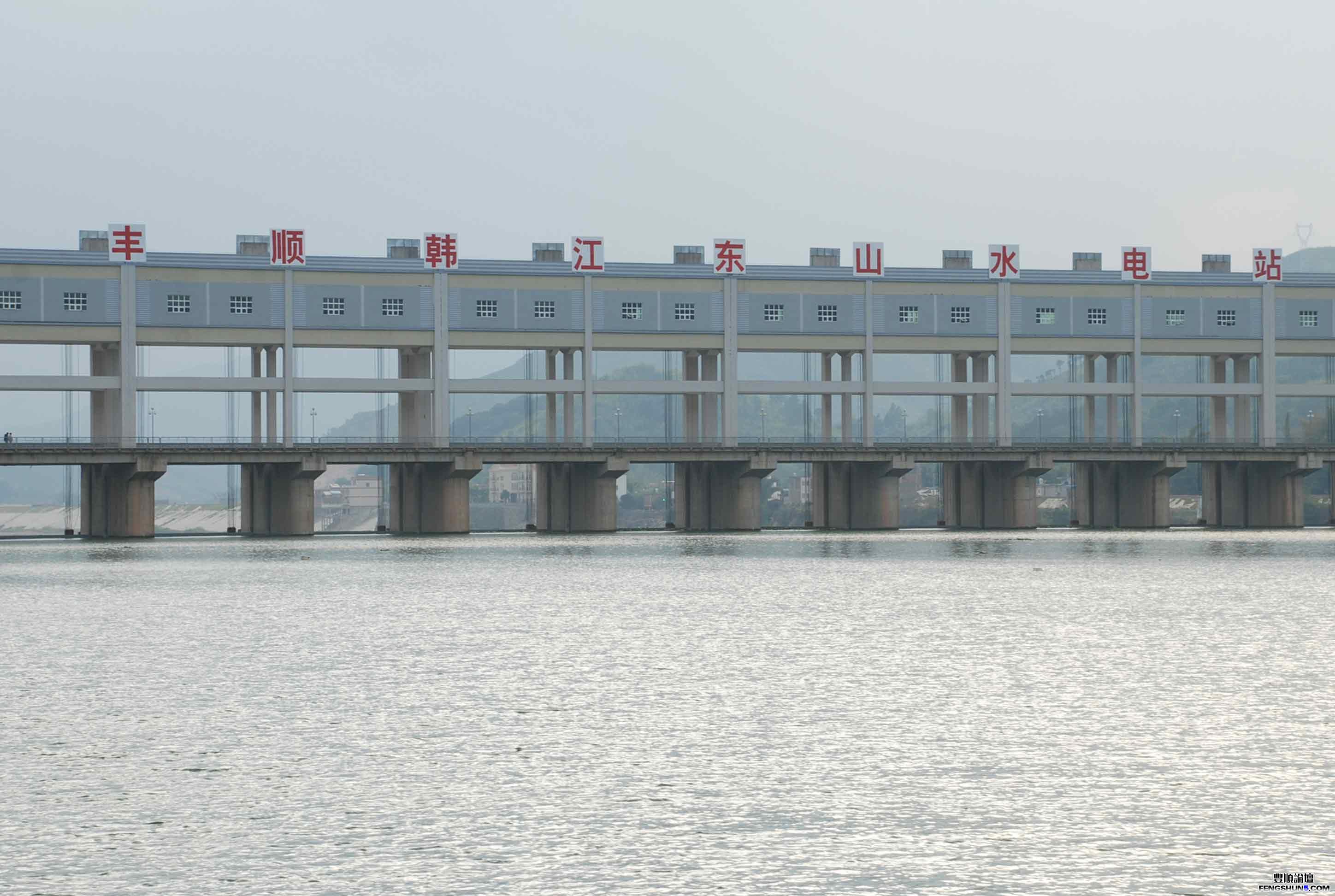

韩江东山水利枢纽工程竣工后风采
