主生产计画(Master Production Schedule,简称MPS)。MPS是闭环计画系统的一个部分。MPS的实质是保证销售规划和生产规划对规定的需求(需求什幺,需求多少和什幺时候需求)与所使用的资源取得一致。MPS考虑了经营规划和销售规划,使生产规划同它们相协调。它着眼于销售什幺和能够製造什幺,这就能为车间制定一个合适的“主生产进度计画”,并且以粗能力数据调整这个计画,直到负荷平衡。
基本介绍
- 中文名:主生产计画
- 外文名:Master Production Schedule
- 简称:MPS
- 属于:闭环计画系统
基本简介
主生产计画(Master Production Schedule,简称MPS)
在信息化行业,MPS是指主生产计画。简单地说, MPS是确定每一具体的最终产品在每一具体时间段内生产数量的计画;有时也可能先考虑组件,最后再下达最终装配计画。这里的最终产品是指对于企业来说最终完成、要出厂的完成品,它要具体到产品的品种、型号。这里的具体时间段,通常是以周为单位,在有些情况下,也可以是日、旬、月。主生产计画详细规定生产什幺、什幺时段应该产出,它是独立需求计画。主生产计画根据客户契约和市场预测,把经营计画或生产大纲中的产品系列具体化,使之成为展开物料需求计画的主要依据,起到了从综合计画向具体计画过渡的承上启下作用。
主生产计画MPS

主生产计画说明在可用资源条件下,企业在一定时间内,生产什幺?生产多少?什幺时间生产?
作用意义
作用
主生产计画是按时间分段方法,去计画企业将生产的最终产品的数量和交货期。主生产计画是一种先期生产计画,它给出了特定的项目或产品在每个计画周期的生产数量。这是个实际的详细製造计画。这个计画力图考虑各种可能的製造要求。
主生产计画MPS

主生产计画是MRPⅡ的一个重要的计画层次。粗略地说,主生产计画是关于“将要生产什幺”的一种描述,它根据客户契约和预测,把销售与运作规划中的产品系列具体化,确定出厂产品,使之成为展开MRP与CRP(粗能力计画)运算的主要依据,它起着承上启下,从巨观计画向微观过渡的作用。
主生产计画是计画系统中的关键环节。一个有效的主生产计画是生产对客户需求的一种承诺,它充分利用企业资源,协调生产与市场,实现生产计画大纲中所表达的企业经营目标。主生产计画在计画管理中起“龙头”模组作用,它决定了后续的所有计画及製造行为的目标。在短期内作为物料需求计画、零件生产计画、订货优先权和短期能力需求计画的依据。在长期内作为估计本厂生产能力、仓储能力、技术人员、资金等资源需求的依据。
意义
为什幺要先有主生产计画,再根据主生产计画制订物料需求计画?直接根据销售预测和客户订单来制订物料需求计画不行吗?产生这样的疑问和想法的原因在于不了解MRP的计画方式。概括地说:MRP的计画方式就是追蹤需求。如果直接根据预测和客户订单的需求来运行MRP,那幺得到的计画将在数量和时间上与预测和订单需求完全匹配。但是,预测和客户订单是不稳定、不均衡的,直接用来安排生产将会出现时而加班加点也不能完成任务,时而设备闲置,很多人没活乾的现象,这将给企业带来灾难性的后果,而且企业的生产能力和其他资源是有限的,这样的安排也不是总能做得到的。

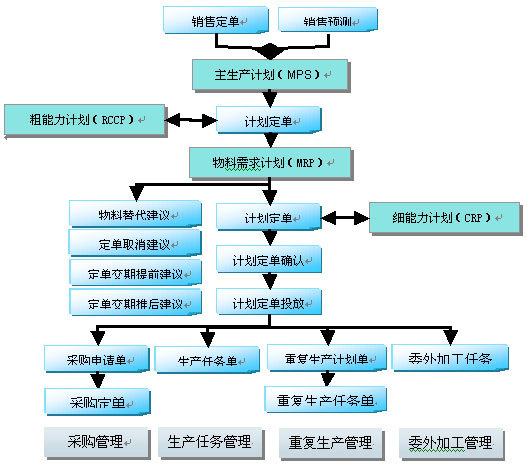

主生产计画流程图

加上主生产计画这一层次,通过人工干预,均衡安排,使得在一段时间内主生产计画量和预测及客户订单在时间上相匹配,而不追求在每个具体时刻均与需求相匹配,从而得到一份稳定、均衡的计画。由于在产品或最终项目(独立需求项目)这一级上的主生产计画是稳定和均衡的,据此所得到的关于非独立需求项目的物料需求计画也将是稳定和匀称的。因此,制订主生产计画是为了得到一份稳定、均衡的生产计画。
主生产计画的输入输出如下图所示,它是由预测、订单和生产大纲所驱动,根据能力和产品提前期的限制,来识别生产产品品种,安排生产时间和确定生产数量。从较短的时间来看,主生产计画可以作为物料需求计画、组件的生产,订单优先计画、短期资源的基础。从较长的时间来看,主生产计画可以作为各项资源长期计画的基础。
主生产计画是生产部门的工具,主生产计画又是联繫市场销售和生产製造的桥樑,使生产计画和能力计画符合销售计画要求的顺序,并能适应不断变化的市场需求;同时,主生产计画又能向销售部门提供生产和库存信息,提供可供销售量的信息,作为同客户洽商的依据,起了沟通内外的作用。MPS把企业规划同日常的生产作业计画关联起来,为日常作业的管理提供一个“控制把手”,驱动了一体化的生产计画与库存控制系统的运作。
主生产计画MPS之作用对象

总之,主生产计画在MRPⅡ系统中的位置是一个上下内外交叉的枢纽,地位十分重要。在运行主生产计画时相伴运行粗能力计画,只有经过按时段平衡了供应与需求后的主生产计画,才能作为下一个计画层次--物料需求计画的输入信息。主生产计画必须是现实可行的,需求量和需求时间都是符实的。主生产计画编制和控制是否得当,在相当大的程度上关係到MRPⅡ系统的成败。这也是它称为“主”生产计画的根本含义,就是因为它在MRPⅡ系统中起着“主控”的作用。
编制原则
简介
主生产计画是根据企业的能力确定要做的事情,通过均衡地安排生产实现生产规划的目标,使企业在客户服务水平、库存周转率和生产率方面都能得到提高,并及时更新、保持计画的切实可行和有效性。主生产计画中不能有超越可用物料和可能能力的项目。在编制主生产计画时,应遵循这样一些基本原则。
最少项目原则
用最少的项目数进行主生产计画的安排。如果MPS中的项目数过多,就会使预测和管理都变得困难。因此,要根据不同的製造环境,选取产品结构不同的级,进行主生产计画的编制。使得在产品结构这一级的製造和装配过程中,产品(或)部件选型的数目最少,以改进管理评审与控制。
独立具体原则
要列出实际的、具体的可构造项目,而不是一些项目组或计画清单项目。这些产品可分解成可识别的零件或组件。MPS应该列出实际的要採购或製造的项目,而不是计画清单项目。
关键项目原则
列出对生产能力、财务指标或关键材料有重大影响的项目。对生产能力有重大影响的项目,是指那些对生产和装配过程起重大影响的项目。如一些大批量项目,造成生产能力的瓶颈环节的项目或通过关键工作中心的项目。对财务指标而言,指的是与公司的利润效益最为关键的项目。如製造费用高,含有贵重部件,昂贵原材料,高费用的生产工艺或有特殊要求的部件项目。也包括那些作为公司主要利润来源的,相对不贵的项目。而对于关键材料而言,是指那些提前期很长或供应厂商有限的项目。
全面代表原则
计画的项目应儘可能全面代表企业的生产产品。MPS应覆盖被该MPS驱动的MRP程式中儘可能多数组件,反映关于製造设施,特别是瓶颈资源或关键工作中心儘可能多的信息。
适当裕量原则
留有适当余地,并考虑预防性维修设备的时间。可把预防性维修作为一个项目安排在MPS中,也可以按预防性维修的时间,减少工作中心的能力。
适当稳定原则
在有效的期限内应保持适当稳定。主生产计画制订后在有效的期限内应保持适当稳定,那种只按照主观愿望随意改动的做法,将会引起系统原有合理的正常的优先权计画的破坏,削弱系统的计画能力。
计画方式
1.面向库存生产(Make to Stock,MTS) 採用这种计画方式的公司,其组织生产的依据是需求预测,亦即在接到客户订单之前,根据需求预测,就开始採购原材料、组织生产、完成生产、把产成品放在库房里。一旦接到客户订单,就从库房里直接发货。从客户的观点来看,这些产品是现货供应的。铅笔、螺钉、拍照用的胶捲、记事贴以及许许多多其他的商品都属于这一类。
2.面向订单设计(Engineer to Order,ETO)
面向订单设计的产品或者是独特的(客户定製的),或者结构複杂而且生产量很小。飞机、太空梭、特种工具机、流程设备、大型发电机组等都属于面向订单设计的产品。在面向订单设计的公司中,只有在接到契约或客户订单,或至少接到一份意向书之后,才能开始设计过程,之后才是採购原材料、组织生产和向客户发运。
3.面向订单生产(Make to Order,MTO)
面向订单生产的计画方式可以分为三种情况:纯粹的面向订单生产、面向订单完成(Finish to Order,FTO)和面向订单装配(Assemble to Order,ATO)。
在採用纯粹面向订单生产的计画方式的公司中,产品的设计已经完成,但组织生产的依据是客户订单。亦即在接到客户订单之后,才开始採购原材料、组织生产。高度客户化的产品一般採取这种计画方式。但对于有些採购提前期很长的原材料,也可能在接到客户订单之前根据预测进行採购。
计画对象
主生产计画的计画对象主要是把生产规划中的产品系列具体化以后的出厂产品,通称最终项目,所谓“最终项目”通常是独立需求件,对它的需求不依赖于对其他物料的需求而独立存在。但是由于计画範围和销售环境不同,作为计画对象的最终项目其含义也不完全相同。
从满足最少项目数的原则出发,下面对3种製造环境分别考虑MPS应选取的计画对象。
*在为库存而生产(MTS)的公司:用很多种原材料和部件製造出少量品种的标準产品,则产品、备品备件等独立需求项目成为MPS计画对象的最终项目。对产品系列下有多种具体产品的情况,有时要根据市场分析估计产品占系列产品总产量的比例。此时,生产规划的计画对象是系列产品,而MPS的计画对象是按预测比例计算的。产品系列同具体产品的比例结构形式,类似一个产品结构图,通常称为计画物料或计画BOM。
*在为订单生产(MTO)的公司:最终项目一般就是标準定型产品或按订货要求设计的产品,MPS的计画对象可以放在相当于T形或V形产品结构的低层,以减少计画物料的数量。如果产品是标準设计或专项,最终项目一般就是产品结构中0层的最终产品。
*在为订单而装配(ATO)的公司:产品是一个系列,结构相同,表现为模组化产品结构,都是由若干基本组件和一些通用部件组成。每项基本组件又有多种可选件,有多种搭配选择(如轿车等),从而可形成一系列规格的变型产品,可将主生产计画设立在基本组件级。在这种情况下,最终项目指的是基本组件和通用部件。这时主生产计画是基本组件(如发动机、车身等)的生产计画。
一般地,对于一些由标準模组组合而成的、型号多样的、有多种选择性的产品(如个人电脑),将MPS设立在基本零部件这一级,不必预测确切的、最终项目的配置,辅助以成品装配计画(FAS)来简化MPS的处理过程。FAS也是一个实际的生产製造计画,它可表达用户对成品项目的、特定的多种配置需求,包括从部件和零配件的製造到产品发货这一部份的生产和装配,如产品的最终装配。测试和包装等。对于有多种选择项的项目,採用FAS时,可简化MPS的。可用总装进度(FAS)安排出厂产品的计画,用多层MPS和计画BOM制订通用件、基本组件和可选件的计画。这时,MPS的计画对象相当于X形产品结构中“腰部”的物料,顶部物料是FAS的计画对象。用FAS来组合最终项目,仅根据用户的订单对成品装配製定短期的生产计画。MPS和FAS的协同运行,实现了从原材料的採购、部件的製造到最终产品交货的整个计画过程。
例如,电脑製造公司可用零配件来简化MPS的排产。市场需求的电脑型号,可有若干种不同的零部件组合而成,可选择的零配件包括:6种CPU、4种主机板、3种硬碟、1种软碟机、2种光碟机、3种记忆体、4种显示器、3种显示卡、2种音效卡、2种Modem、5种机箱电源。基于这些不同的选择,可装配出的电脑种类有6*4*3*......=103680种,但主要的零配件总共只有6+4+3+......=35种,零配件的总数比最终产品的总数少得多。显然,将MPS定在比最终产品(电脑)这一层次低的某一级(零配件)比较合理。经过对装配过程的分析,确定只对这些配件进行MPS的编制,而对最后生成的103680种可选产品,将根据客户的订单来制订最终装配计画。这种生产计画环境即是面向订单装配。实际编制计画时,先根据历史资料确定各基本组件中各种可选件占需求量的百分比,并以此安排生产或採购,保持一定库存储备。一旦收到正式订单,只要再编制一个总装计画(FAS),规定从接到订单开始,核查库存、组装、测试检验、发货的进度,就可以选装出各种变型产品,从而缩短交货期,满足客户需求。
基本原理
然后,主生产进度计画作为物料需求计画MRP的输入,MRP用来制订所需零件和组件的生产作业计画或物料採购计画,当生产或採购不能满足MPS的要求时,採购系统和车间作业系统就要把信息返回给MPS,形成一个闭环反馈系统。
通过以上流程可以看出,MPS说明企业计画生产什幺、什幺时候生产、生产多少。MRPⅡ的其他计画都是围绕MPS进行的。正是从这个意义上,可以说MPS是MRPⅡ的起点。
影响因素
简介
由于企业经营的複杂性,影响MPS的因素非常多。一般来说,可以把影响MPS的因素分为4大类,即生产类型因素、计画因素、预测因素和订单因素。这些因素各有其特点,且不同的因素对MPS的影响程度也不一样。
生产类型因素
製造企业是多种多样的,为了更好地认识和理解这些企业的特点,通常使用生产类型把製造企业划分成不同的类型。生产类型是同一类製造企业主要特徵的描述。生产类型因素对MPS的影响主要表现在对MPS计画对象的影响上。
表1&nbsp

如果按照生产工艺来划分,可以把企业分为离散型企业和流程型企业两种。如果按照生产过程的管理方式来划分,可以把企业划分为备货式生产(make to stock,简称MTS)、订货式生产(make to order,简称MTO)、装配式生产(assembly to order,简称ATO)和工程式生产(engineer to order,简称ETO)。下面介绍不同的管理方式对MPS的影响。
MTS表示组织生产早于签约订单,企业保存了大量的库存产品,用户可以根据现有的库存产品进行选择和签约订单。在MTS中,经常採用大量的原材料和零部件生产种类比较少的产品。这种生产方式适用于大众化的普通商品的生产,例如,电视机、服装、家具和脚踏车等商品的生产都属于该类型。在这种生产方式中,企业非常重视市场预测、经营战略和生产计画等工作。在MTS企业中,MPS的计画对象往往是企业最终的产品,也就是说,MPS的计画对象与企业的销售对象是一致的。
MTO表示签约订单早于组织生产,企业只是保存了少量的库存产品,用户根据企业的产品目录进行选择和签约订单,企业在达到订单后再开始组织生产。在MTO中,企业经常使用少量的原材料和零部件生产多品种的产品,这些产品往往价值高、交付期短。例如,大型工具机、飞机和轮船等产品的生产往往属于MTO方式。在这种生产方式中,企业的製造技术和产品质量显得尤其重要。在MTO企业中,MPS的计画对象往往是价值高、技术複杂、生产提前期长且性能重要的原材料和零部件,企业的销售对象往往是通过最终装配计画完成的。
在ATO企业中,产品往往是一系列多种规格的产品。这些产品的结构基本相同,都是由一些基本的组件和一些通用件组成。每一项基本组件往往有多种不同的选择。例如,计算机、汽车都是这种典型的生产方式。在ATO企业中,MPS的计画对象往往是基本组件或通用件。例如,在计算机企业中,MPS的计画对象可以是显示器、键盘和滑鼠等;在汽车企业中,MPS的计画对象可以是发动机、仪錶盘等。
ETO也称为按订单设计或按项目设计。在这种生产类型下,最终产品往往比较複杂,且在很大程度上是按照特定客户的要求来设计和生产,支持客户化的设计是这种生产类型的重要组成部分。在这种生产类型下,由于大多数产品都是为特定客户量身定製的,这些产品可能只生产一次,以后可能不会重複生产了。例如,楼宇电梯往往是根据具体的环境进行设计和生产的。在ETO企业中,MPS的计画对象往往是最终产品。
需要注意的是,一个具体的企业是非常複杂的,不同的产品往往具有不同的特点。因此,在企业中,MPS的计画对象一定要具体问题具体分析,MPS的计画对象的最终确定一定要符合企业生产管理的特点。
计画类因素
计画类因素对MPS的影响是全面的,既可能影响到MPS的来源,也可能影响到MPS的计画对象。计画类因素主要包括经营战略、经营计画和生产计画大纲等内容。
战略是重大的、涉及全局性的谋划,是统一的、综合的和一体化的计画,用来实现组织的基本目标。战略专家Quinn认为,企业经营战略将企业的主要目的、政策或活动按照一定的顺序组合成一个整体,它主要包括3个要素:可以达到的、最主要的目的和目标;指导或约束经营活动的重要政策;可以在一定条件下实现预定目标的重要活动程式或项目。例如,联想公司收购IBM个人电脑业务成功之后,确定将要在10年的时间内跨入世界500强企业中,并且成为全球最大的个人电脑製造商。这是联想公司的企业经营战略。当然,这种战略对MPS的影响不是直接的,只是一种指导思想的影响。
表2&nbsp

经营计画,又被称为经营规划、中长期发展计画或销售计画,是企业在经营战略的指导下,制定的适应市场环境的对策计画,它主要说明企业的销售目标和利润目标。经营计画的作用是协调市场需求和企业製造能力之间的差距。如果市场需求增大,预计销售目标上升,那幺,企业应该扩大自身的製造能力。经营计画的展望期一般为5~10年,并且按年制定。经营计画对MPS的影响虽然很大,但不是直接的,只是一种指导性的影响。
生产计画大纲是对企业经营计画或销售计画的细化,用以说明企业在可用资源的条件下、在计画展望期内,每一类产品的月生产量,以及每一类产品和所有类型产品的月汇总量和年汇总量。需要注意的是,年汇总量应该与经营计画中的销售目标或销售计画中的销售目标一致。生产计画大纲的计画展望期是1~3年,且按月分解。生产计画大纲的主要作用是协调经营计画对资源需求和企业可用资源之间的差距。
预测过程示意图

生产计画大纲对MPS的影响是直接的。实际上,生产计画大纲是企业经营战略在特定年度的表现形式,是经营计画的细化。根据生产计画大纲可以推算出MPS的数据。但是,生产计画大纲对MPS的影响是有条件的。这些条件为:第一,生产计画大纲的计画展望期与MPS的计画展望期往往不同;第二,由于生产计画大纲中的数据主要是通过预测得到的,但是预测的结果也往往被直接用于MPS,所以,如果把预测作为MPS的一个重要来源,生产计画大纲对MPS的作用就会被削弱。
预测因素
在ERP系统中,预测因素是影响MPS的一个重要的直接因素。预测不仅仅影响MPS,它对经营计画和生产计画大纲都有很大的影响。事实上,产品预测量通常是MPS的一个重要来源。
预测是利用一定的数据和方法对事物的发展趋势进行科学的推断。预测的方法和手段被称作预测技术。在ERP系统中,预测是指对未来产品销售量的科学推断。常用的预测方法包括调查预测方法、主观判断预测方法、客观计量预测方法、机率预测方法和模糊评判预测方法等。常用的预测方法如表1所示。
MPS-影响因素之订单因素

对于不同的市场特徵,应该选择不同的预测方法,採取不同的经营决策。市场特徵、预测方法和经营决策的对应关係表如表2所示。
预测需要分阶段、按步骤进行。见右面预测过程示意图。预测步骤的内容如下:
第一步,确定预测目标。这一步主要确定预测对象和预测要求。例如,预测电动脚踏车在2008年上半年的市场需求量和型号。
第二步,收集、筛选资料和数据。资料和数据是进行预测的基本依据和成功的保证。资料和数据应该全面、準确、及时、完整和经济。
第三步,选定预测方法。应该根据预测目标和所收集的资料和数据,选择和确定合适的预测方法。
第四步,建立预测模型。这一步是定量预测的核心。根据预测对象和影响因素间的关係,预测模型可以分为以下4种类型:(1)因果关係模型,主要用于研究预测目标和其影响因素之间的因果关係,该模型多採用回归分析预测法;(2)结构关係模型,主要用于预测目标之间的结构关係,不同预测目标之间互为函式,该模型多採用投入产出模型;(3)时间关係模型,该模型主要用于预测目标与时间过程之间的演变关係,多採用时间序列模型;(4)随机性模型,主要研究预测目标与影响因素为随机变数的演变关係。
第五步,实施预测。根据预测模型,充分考虑多种影响因素进行预测计算,求出预测的初步结果。
第六步,分析和评价预测结果。如果预测结果满足了技术、经济和误差等要求,可以选择最佳的预测结果作为决策和制定MPS的依据。如果预测结果无法满足技术、经济和误差等要求,则返回第三步,重新选择预测方法进行预测。
由于篇幅有限,这里不再对其他预测方法进行详细介绍。读者可以根据需要,参阅相应的预测技术和算法资料。
订单因素
毋庸置疑,订单因素是影响MPS的最主要因素。对于MPS来说,在某种程度上,其他影响因素都可以忽略,唯独不能缺少订单因素。订单因素指的是销售部门签约的产品销售订单信息。销售订单详细描述了产品销售时的相关数据。
在一个典型的销售订单中,主要包括下列栏位:订单类型、订单编码、销售组织、销售渠道、产品组、销售部门、售达客户、送达客户(货物最终送达的客户与售达客户不同时需要填写)、付款条件、折扣原因、业务员、物料、物料描述、订单数量、物料计量单位、辅助单位数量、辅助计量单位、币种、不含税单价、税率、含税单价、不含税金额、税额、价税合计金额、交货日期(首次交货日期)、交货库存组织、全部交货(一次性交货或分批次交货)、交货冻结、交货仓库、装运点、承运商、运输方式和运输状态等。在这些栏位中,对MPS影响最大的是订单数量。
需要补充说明的是,有的人认为,除了上面所列的影响MPS的因素之外,影响因素还应包括客户备品备件、维修用备品备件等。实际上,造成这种现象的主要原因是分类标準不一致。这里提到的其他因素都可以包括到订单因素和预测因素之中。如果客户备品备件是客户订单中要求的,则应该把这一类因素归结为订单因素。对于维修用备品备件,通常通过预测的方式来得到。
时间基準
计画展望期
计画展望期是指MPS计画起作用的时间範围。计画展望期往往与企业的生产性质密切相关。如果某个企业的主要产品的累计提前期只有几天或几周,则该企业的MPS的计画展望期就很短。如果某个企业的主要产品的累计提前期需要几个月甚至超过一年,那幺,该企业的MPS的计画展望期就比较长。通常情况下,MPS的计画展望期的範围是3~18个月。可以按照这种方式确定计画展望期的值:计画展望期的最小值等于产品的累计提前期,最大值是在累计提前期的基础上加上3~6个月。
表3&nbsp

时段
时段对应的英文是time bucket。bucket的中文意思是桶、水桶,因此,time bucket的直译是时桶,时段是意译,表示时间持续的一个长度单位。也有人把时段称为time period,含义是整个时间过程中的一段时间。但是,有些人把时段理解成时间周期,这是不合适的。周期对应的英文是cycle,隐含着反覆出现的意思。无论是bucket,还是period,其含义是时间持续的一个长度单位,没有反覆出现的意思。
表4 MPS-时区和计画变动之间的关係

因此可以说,时段是描述计画的时间粒度单位。划分时段的目的是为了準确说明计画在各个时段上的需求量、计画量和产出量。通常採用的时段粒度是天、周、旬、月、季和年等。如果计画的时段粒度是天,则比天时段粒度大的周、旬、月、季和年等时段粒度主要用于对计画工作的监视、统计和输出报表等。
计画中的时段粒度愈小,则该计画愈容易得到準确的描述、执行和控制。为了阅读上的方便,跨度比较长的计画往往採用近细远粗的汇总方式呈现出来。例如,如果某个产品的累计提前期是9个月,则该产品的计画可以採取当前周按照天时段、当前月按照周时段以及计画后期的工作按照月时段的汇总方式提供给有关管理和监控部门。但是,无论如何汇总,该计画的粒度依然是天时段。
时界和时区
时界对应的英文是time fence,其中,fence的中文含义是防卫、防护、栅栏和围墙等。有时time fence也被翻译为时间栏、时间警戒线。因此,时界表示时间界限,是一个时刻点,是MPS中的计画参考点。时界表明了修改计画的难易程度。
在MPS中,有两个时界点,即需求时界(demand time fence,DTF)和计画时界(planned time fence,PTF)。DTF常常与产品的总装提前期是一致的,也可以大于总装提前期。PTF常常与产品的累计提前期是一致的。由于DTF和PTF都是与具体产品的提前期相关联,因此,DTF和PTF都是动态的数据,随着产品的不同而不同。
在当前时段时,如果某个产品的计画加工和装配时间小于DTF,则表明该产品已经处于加工和总装阶段,原材料已经投入。因此,一般情况下,该产品的MPS是不能轻易调整的。在当前时段时,如果某个产品的计画加工和装配时间大于DTF且小于PTF,则表明该产品还没有处于加工和总装阶段,但是该产品所需的原材料、毛坯件已经开始採购了。这时,该产品的MPS不能由ERP系统自动调整。如果需要调整,应该由MPS计画员来手工操作。
MPS制订流程

在当前时段时,如果某个产品的计画累计提前期大于PTF,那幺表明该产品处于没有开始採购和加工的阶段。这时,该产品的MPS可以由ERP系统根据变化自动调整。
时区的英文是time zone,其中,zone的中文含义是层、圈、地区和区域等。time zone的直译为时间区间,时区是简称。时区用于描述在某个时刻某个产品在其计画展望期中所处的位置。
一般情况下,时区可以分为时区1、时区2和时区3。时区1等于产品的总装提前期,也被称为需求时区,时区1中的订单是下达订单,该订单中的产品已经开始製造,这些产品的计画不能轻易地被调整。时区2等于产品的累计提前期,时区2也被称为计画时区,时区2中的订单是确认订单,表示时区2订单中的产品数量和时段不能由ERP系统自动调整,只有MPS计画员才可以修改。时区3等于总提前期或计画展望期,也被称为预测时区,时区3中的订单是计画订单,这种订单中的数据在情况发生变化时可以由ERP系统自动调整。
时界和时区是MPS计画员管理和控制计画变动、确保计画稳定的重要手段。如表3所示中,产品型号是26AF-2脚踏车,该产品的总装提前期是3个时段,累计提前期是7个时段(其中,採购提前期是4个时段),总提前期是12个时段。当前时段是1时段,这时,120辆、110辆和130辆26AF-2脚踏车的订单都处于生产总装阶段,位于时区1。位于时区1的脚踏车订单一般不能调整。100辆、150辆、160辆和180辆26AF-2脚踏车的订单处于原材料、毛坯件的採购阶段,这些订单不能由ERP系统自动调整,MPS计画员可以根据需要手工调整。200辆、220辆、210辆、250辆和280辆26AF-2脚踏车的订单处于预测状态,这些订单的数据可以由ERP系统根据情况变化自动调整。
需要注意的是,对于时区1中的订单,如果确实需要调整,那幺,必须在满足特定的条件后,经企业高层管理人员同意,才能调整其MPS。这些特定的条件主要如下:
● 用户变更或取消了订单。
● 可利用的生产能力发生了变化,例如,工作中心的数控工具机发生了故障。
● 无法提供原计画的材料(例如,供方失约),不得不停止生产。
● 出现过多的次品。
在修改MPS时,应该着重考虑下列因素:
● 用户的服务水平是否变差?
● 成本增加了没有?
● 所用物料是否增加?
● MPS的可信度是否下降?
有关时区与需求依据、订单状况和计画变化难易程度之间的详细关係如表4所示。需要注意的是,在时区2时,需求依据可以根据实际情况选择客户订单和预测中的数据。
需求计画
粗能力需求计画(rough-cut capacity planning,简称RCCP)是判定MPS是否可行的工具。RCCP的作用是把MPS中计画对象的生产计画转变成对工作中心的能力需求。在这里,MPS中的生产计画是生产负荷,关键工作中心能力是生产能力。如果生产能力大于或等于生产负荷,则MPS是可行的。否则,MPS是不可行的。没有经过RCCP判定的MPS是不可靠的,因为企业可能无法完成MPS中的计画任务。
对象特点
通常情况下,RCCP的对象是企业中的关键资源。这些关键资源通常包括物、资金和人,有有形和无形之分,例如以下的管理约束:
● 瓶颈工作中心,其加工能力可能是有限的。
● 供应商,其供货能力可能是有限的。
● 自然资源,企业可用的物料可能是有限的。
● 专门技能,企业必须但是缺乏的人才。
● 不可外协的工作,例如,由于涉及到商业机密,本身能力不足但又不能外协扩散的工作。
● 资金,企业可用的资金可能是有限的。
● 运输,企业的运输能力可能是有限的。
● 仓库,企业用于保管物料的仓库空间可能是有限的。
与能力需求计画相比,RCCP主要是计算关键资源的能力和负荷,使得整个能力平衡的工作得到大大的简化,不涉及工艺路线等基础数据的细节,能力平衡需要的时间也大大缩短,提高了能力平衡的效率,因此便于在早于MRP的MPS阶段进行能力平衡工作,减轻后期详细能力平衡工作的压力。
但是,由于RCCP忽略了很多影响因素,经过RCCP平衡的计画也存在许多缺点。这些缺点主要表现在:第一,可信度差,因为RCCP只考虑关键资源,但在某些情况下,非关键资源也可能变成关键资源,因此,经过RCCP平衡的计画很难保证其总是可行的。第二,与实际生产有偏差,因为RCCP不考虑MPS计画对象的现有库存量、在制量和实际的提前期等数据,因此,RCCP的平衡结果肯定与实际生产存在偏差。第三,RCCP只宜作为中长期计画的能力平衡手段,对企业的生产大纲和MPS等的可行性具有指导性意义,但是,由于RCCP本身不是一种实际的、精细的能力平衡方式,因此,它无法套用于短期作业计画的平衡。
编制过程
一般情况下,RCCP的编制方法有两种,即资源清单法和分时间周期的资源清单法。这两种方法的主要区别在于前者比较简单,不考虑各种提前期,往往会过高地估计负荷;后者比较複杂,考虑各种提前期,平衡结果比较準确。但是,资源清单法是分时间周期的资源清单法的基础。下面重点介绍资源清单法。
资源清单法的编写过程如下:
第一步,定义关键资源。
第二步,从MPS中的每种产品系列中选出将要进行RCCP的代表产品。
第三步,对每个代表产品确定生产单位产品对关键资源的需求量,确定依据主要包括MPS、BOM、工艺路线、定额工时以及在BOM中每个零件的平均批量等。
第四步,对每个产品系列,确定其MPS的计画产量。
第五步,将MPS中的计画产量与能力清单中的资源需求量相乘。
第六步,将没有产品系列所需要的能力加起来,得到对应计画的总能力需求。
编制过程
MPS的编制过程是一个不断循环反覆、动态调整的过程。第一,MPS经过RCCP之后,才可以作为可行的MPS。如果某个MPS方案不能通过RCCP的平衡,该MPS必须进行修改。第二,当接收到没有预测到的新的客户订单时,需重新排定MPS。只有当编制的MPS比较合理时,调整计画的频率才不会太快,否则需要经常进行调整。在ERP系统运行之初,可能几天排一次MPS,系统运行正常后可能一周或几周排一次MPS。MPS的这种编制过程如右图所示。主生产计画编制过程包括:编制MPS项目的初步计画;进行粗能力平衡;评价MPS,这三个方面。涉及的工作包括收集需求信息、编制主生产计画、编制粗能力计画、评估主生产计画、下达主生产计画等。制订主生产计画的基本思路,可表述为以下程式:
编制MPS过程示意图

1、根据生产规划和计画清单确定对每个最终项目的生产预测。它反映某产品类的生产规划总生产量中预期分配到该产品的部份,可用于指导主生产计画的编制,使得主生产计画员在编制主生产计画时能遵循生产规划的目标。
2、根据生产预测、已收到的客户订单、配件预测以及该最终项目的需求数量,计算毛需求量。需求的信息来源主要:当前库存、期望的安全库存、已存在的客户订单、其他实际需求、预测其他各项综合需求等。某个时段的毛需求量即为本时段的客户订单契约以及预测之关係和。“关係和”指的是如何把预测值和实际订单值组合取捨得出的需求。这时,MPS的毛需求量已不再是预测信息,而是具有指导意义的生产信息了。
3、根据毛需求量和事先确定好的批量规则,以及安全库存量和期初预计可用库存量,自动计算各时段的计画产出量和预计可用库存量。
4、自动计算可供销售量供销售部门机动销售选用。
5、自动计算粗能力,用粗能力计画评价主生产计画方案的可行性。粗能力计画是对生产中所需的关键资源进行计算和分析。关键资源通常指瓶颈工作中心。粗能力计画用于核定主要生产资源的情况,即关键工作中心能否中满足MPS的需要,以使得MPS在需求与能力取得平衡。
6、评估主生产计画。一旦初步的主生产计画测算了生产量,测试了关键工作中心的生产能力并对主生产计画与能力进行平衡之后,初步的主生产计画就确定了。下面的工作是对主生产评估。对存在的问题提出建议,同意主生产计画或者否定主生产计画。
如果需求和能力基本平衡,则同意主生产计画;
如果需求和能力偏差较大,则否定主生产计画,并提出修正方案,力求达到平衡。调整的方法是:
*改变预计负荷,可以採取的措施主要有,重新安排毛需求量,并通知销售部门拖延订单,终止订单等。
*改变生产能力,可以採取的措施主要有,申请加班、改变生产工艺提高生产率等。
7、在MRP运算以及细能力平衡评估通过后,批准和下达主生产计画。
数量概念
在MPS计算过程中,经常用到9大基本数量的概念。这些数量概念分别是:预测量、订单量、毛需求量、计画接收量、预计可用库存量、净需求量、计画产出量、计画投入量和可供销售量。
预测量是企业生产计画部门根据企业的经营计画或销售计画,採用合适的预测方法预测的最终产品项目将要生产的数量。订单量是企业已经明确得到的、将要为客户提供的最终产品的数量,是企业明确的生产目标。预测量和订单量是企业组织生产管理活动的核心目标。在不同类型的企业中,预测量和订单量所起的作用也不尽相同。
毛需求量(gross requirement)是根据预测量和订单量计算得到的初步需求量。可以根据表3-8的数据计算毛需求量。毛需求量的计算与时区的确定、企业的生产政策有关。在MPS中,毛需求量是除了预测量和订单量之外的其他量的计算基础。
计画接收量(scheduled receipts)是指正在执行的订单量。在制定MPS计画时,往往把制定计画日期之前的已经发出的、将要在本计画期内到达的订单数量作为计画接收量来处理。如果希望手工修改MPS,也可以把手工添加的接收量作为计画接收量处理。
预计可用库存量(projected available balance,PAB)是指现有库存中扣除了预留给其他用途的已分配量之后,可以用于需求计算的那部分库存量。PAB的计算公式如下:
PAB=前一时段末的PAB+本时段计画接收量-本时段毛需求量+本时段计画产出量
在PAB的计算公式中,如果前3项的计算结果是负值,表示如果不为库存补充,将会出现缺料。因此需要藉助第4项,即本时段计画产出量,用于库存的补充。
净需求量(net requirement,NR)是根据毛需求量、安全库存量、本期计画产出量和期初结余计算得到的数量。净需求量的计算公式如下:
净需求量=本时段毛需求量-前一时段末的PAB-本时段的计画接收量+安全库存量
计画产出量(planned order receipts)是指在计算PAB时,如果出现负值,表示需求不能被满足,需要根据批量政策计算得到的供应数量。计画产出量只是一个计算过程中的数据,并不是真正的计画投入数据。
计画投入量(planned order releases)是根据计画产出量、提前期等数据计算得到的计画投入数量。
可供销售量(available to promise,ATP)是指销售部门可以销售的产品数量。ATP的计算公式如下:
ATP=本时段计画产出量+本时段计画接收量-下一次出现计画产出量之前各时段订单量之和。
计算过程
MPS的详细计算过程如右图所示。在该计算过程中,首先需要确定系统设定的内容。系统设定包括整个MPS计算需要的数据环境。例如,需要明确编制MPS的日期,划分时段、时区,确定需求时界、计画时界、生产批量、批量增量、安全库存量和提前期等。
系统设定之后,可以计算毛需求量。计算毛需求量的基础数据是预测量和订单量。如何根据预测量和订单量得到毛需求量,取决于企业的类型、时区和生产政策。例如,可以制定这样的政策:在时区1,毛需求量等于订单量;在时区2,毛需求量等于订单量和预测量中的较大者;在时区3,毛需求量等于预测量。
计算计画接收量需要确认在编制计画日期之前已经下达的订单数量。在ERP系统中可以由系统自动确认。
计算当期PAB往往也是当前数据的一种确认。当期PAB是指编制计画日期时可用的库存量。
接着逐个时段进行计算。计算本时段PAB初值表示,在一个时段中,PAB有两个值,一个是PAB初值,一个是PAB值。这是因为在计算PAB值时,如果计算结果是负值,需要藉助计画产出量进行调整。
计算本时段的净需求量。如果PAB初值大于或等于安全库存量,表示不需要补充,因此净需求量为0;如果PAB初值小于安全库存量,则需要补充库存,这时净需求量为安全库存量减去PAB初值。
如果净需求量为0,表示不需要补充物料,因此,PAB等于PAB初值。如果净需求量不为0,则需要计算计画产出量。
计算计画产出量需要依据企业的批量政策。计画产出量的计算公式如下:
计画产出量=N 生产批量
N 生产批量≥净需求量 (N-1) 生产批量
N为大于或等于1的整数
计算计画产出量之后,需要计算PAB值。这时,计算PAB值要考虑计画产出量的影响。计算PAB值之后,需要判断计画期中的各个时段是否已全部计算完毕。如果没有全部计算完毕,需要计算下一个时段的数据。
计画期循环完毕之后,可以计算计画投入量和可供销售量。
